Skanderborg er en kommune i vækst og udvikling.
Med den nye drikkevandsledning fra Stilling Vandværk til Fredensborg Vandværk på Thomas Helsteds Vej i Skanderborg sikrer vi, at vi fortsat kan levere den mængde vand, som borgerne og virksomhederne har brug for - nu og i fremtiden.
I dag er det ikke muligt at flytte større mængder vand fra Stilling Vandværk til Skanderborg. Det ændrer sig med den nye drikkevandsledning.
Det er en stor forbedring i forsyningssikkerheden og giver os bedre muligheder for at sikre drikkevand til forbrugerne i takt med, at Stilling og Skanderborg vokser i både indbyggertal og industri.
Opgraderingen betyder også, at vi bedre kan følge med, i perioder, hvor der skal bruges mere vand, som f.eks. under Smukfest.
Etaper og forventet tidsplan
Projektet var i udbud i efteråret 2024, og den vindende entreprenør er Per Aarsleff.
Etableringen af den nye drikkevandsledning strækker sig over fem etaper.
Første etape går i gang i januar 2025, og vi forventede, at femte og sidste etape blev afsluttet i oktober 2025. Projektet er blevet forsinket, og vi forventer at afslutte første uge i december.
Arbejdet udføres på hverdage inden for normal arbejdstid. Der arbejdes ikke i sommer- og juleferier og på helligdage.
Arbejdet kan – som altid i disse projekter – blive forsinket af ekstremt vejr og vanskelige jordbundsforhold.
Vi opdaterer løbende tidsplanen her på hjemmesiden og på vores Facebook-side.
- Etape 1: Stilling Vest
Januar til april
Industrivej til Århusvej 68

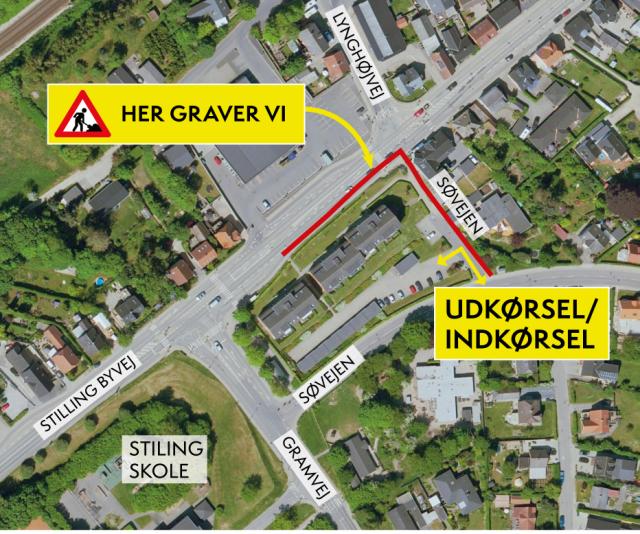

Gravearbejde - Etape 2: Stilling til Skanderborg
April til slut oktober
Fra Søvejen/Gramvej til Højvangen

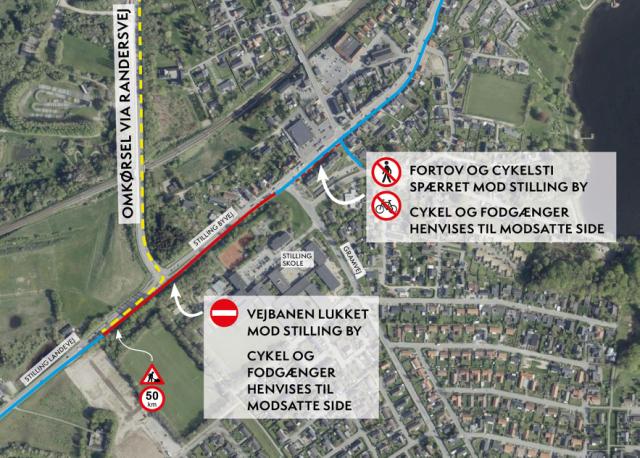

Gravearbejde - Etape 3: Stilling Midt
Marts til september
Fra Århusvej 68 til Søvejen/Gramvej

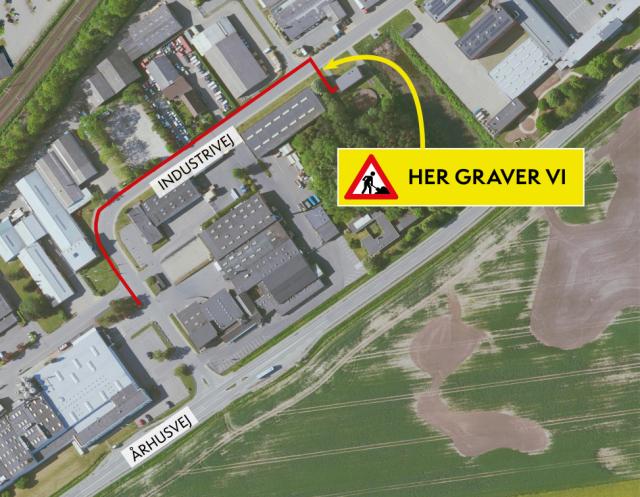

Gravearbejde - Etape 4: Industrivej
Juni til juli
Fra Stilling Vandværk til Århusvej
Gravearbejde - Etape 5: Højvangen
September til december
Fra Højvangen til Fredensborg Vandværk
Styret underboring og gravearbejde
Drikkevand til fremtiden
Skanderborg Forsynings strukturplan for drikkevand sikrer en fortsat vandforsyning til områderne Skanderborg, Stilling, Gram, Herskind og Voerladegård.
Strukturplanen for drikkevand omfatter også en ny kildeplads i Anebjerg Skov, renovering af eksisterende boringer på Fredensborg Kildeplads og Stilling Kildeplads med tilhørende nye råvandsledninger, et nyt vandværk med tilhørende rentvandsbeholdere og nye transmissionsledninger.
En af de transmissionsledninger er den, vi lægger mellem Stilling og Skanderborg.
Aktuelle trafikændringer
Vejarbejde ved krydset Højvangen/Ladegårdsbakken (v. Circle K)
Før lyskrydset: Den ene vejbane mod Stilling er spærret. Højresvingsbanen mod Højvangen er åben.
Efter lyskrydset: Stilling Landevej er indsnævret til én vejbane ved Højvangen. Vi forventer, at vejbanen og cykelstien mellem Højvangen og Frueringvej bliver åbnet i uge 48.
Asfaltarbejde på cykelstien mellem Frueringvej og Virringvej
Når det arbejder, der er i gang i lyskrydset ved Virringvej er færdigt, lægger vi ny asfalt på cykelstien i retning mod Stilling. Vi forventer at spærre højresvingsbanen mod Virring og cykelstien mellem Frueringvej og Virringvej i uge 48-49.
Vejarbejde ved krydset ved Thomas Helsteds Vej
Den ene vejbane er spærret frem til buslommen ved Circle K.
Gravearbejde fra Bystien og op ad rampen
Vi graver fra Bystien og op ad rampen og hen til vandværkets grund på hjørnet af Ladegårdsbakken og Thomas Helsteds Vej.
Bystien er åben for cyklister og fodgængere.
Cykelstien på Ladegårdsbakken mellem Thomas Helsteds Vej og Bystien bliver senest åbnet i uge 51.
Vejarbejde i højresvingsbanen på Højvangen hen til Grønnedalsvej
Højresvingsbanen mod Stilling er spærret. Og vi graver på hjørnet af Grønnedalsvej.
Vi forventer, at svingbanen bliver åbnet i uge 50.
