Nye drikkevandsledninger til Anebjerg Vandværk
Anebjerg Vandværk skal forbindes med Fredensborg Kildeplads og Gram Kildeplads, så indbyggerne i Højvangen og Gram har vand i hanerne, når Anebjerg Vandværk sættes i gang til februar 2027.
Entreprenørfirmaet Munck står for arbejdet, mens Niras er rådgiver og projektleder.
Tidsplan
Projektet gik i gang i januar og forventes at være færdige til november 2026.
Arbejdet udføres på hverdage inden for normal arbejdstid.
Som altid kan disse projekter blive forsinket undervejs af ekstremt vejr.

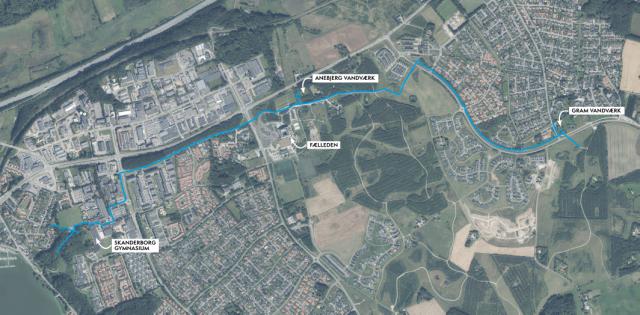

Herunder kan du se, hvilke veje vi arbejder på, hvornår:
Februar-april
Grønnedalsvej, Frueringvej, fra Fælleden til Anebjerg Vandværk.
April-september
Højvangen, Højvangens Torv, skolestien mellem Skanderborg Gymnasium og Niels Ebbesen Skolen.
April-november
Gramvej, Virringvej, Skanderborg Fælled.
Trafikændringer
Vi opdaterer løbende siden her med aktuelt vejarbejde.
Arbejdet udføres med styret underboring for at minimere gravearbejdet og genere trafikken på strækningen mindst muligt.
Arbejdet flytter sig løbende på strækningen i takt med, at projektet skrider frem. Det vil altid være muligt at passere arbejdet. Hold øje med skiltene.
Se alt aktuelt vejarbejde i kommunen på Skanderborg Kommunes hjemmeside her.
Vi lægger drikkevandsledninger ved boldbanerne bag Niels Ebbesen Skolen – uge 32-40
Vi lægger drikkevandsledninger ved boldbanerne bag Niels Ebbesen Skolen – uge 32-40
Fra uge 32 lægger vi drikkevandsledninger langs boldbanerne og ned til drikkevandsboringerne i det grønne område mellem Sarabjerg og Skanderborg Gymnasium.
Sikkert at færdes langs arbejdet og benytte boldbanerne
Vi forsøger at begrænse gravearbejdet mest muligt ved at bruge metoden styret underboring, men vi kan ikke helt undgå tung trafik ved boldbanerne, da vi skal køre materialer og maskiner til og fra området.
Derfor lægger vi jernplader fra Thomas Helsteds Vej og rundt i kanten af boldbanerne. Her vil der f.eks. køre slamsugere frem og tilbage flere gange i løbet af arbejdsdagene.
Der hvor stien fra Sarabjerg krydser jernpladerne, sørger entreprenøren for, at cyklister og gående kan krydse trygt og sikkert. Der sættes afspærring op langs ruten af jernplader og arbejdsområdet, så boldbanerne stadig kan bruges, og I trygt og sikkert kan gå og cykle forbi arbejdet.
Stien fra Sarabjerg til boldbanerne er åben det meste af perioden
Vi er dog nødt til at spærre stien i en uges tid, når vi skal grave på tværs af stien for at komme ind til vores drikkevandsboringer. Det samme gælder stien fra Oddervej til Højvangens Torv, som vi spærrer i to ugers tid i løbet af efteråret. Vi opdaterer hjemmesiden, når vi ved, hvornår det bliver.
Hold løbende øje med skiltene i området.
Om metoden styret underboring
Til at lægge drikkevandsledningerne bruger vi metoden styret underboring.
I stedet for at grave hele strækningen op, kan vi nøjes med at grave et hul for cirka hver 200. meter. Mellem huller kan og bore et hul under jorden herimellem. Derefter trækker man drikkevandsledningen igennem hullet.
Sikkerhed for forsyning
Projektet er én af de mange brikker, der udgør vores strukturplan for drikkevand. Strukturplanen sikrer en fortsat vandforsyning til områderne Skanderborg, Stilling, Gram, Herskind og Voerladegård.
Andre brikker i strukturplanen for drikkevand er Anebjerg Vandværk, den fem kilometer lange transmissionsledning fra Stilling til Skanderborg, renovering af eksisterende boringer på Fredensborg Kildeplads og Stilling Kildeplads med tilhørende nye råvandsledninger og en ny kildeplads i Anebjerg Skov.
